Бетонирование на атомной стройке: почему крупные заливки готовят месяцами

Крупная заливка на энергоблоке идёт непрерывно много часов и не может быть остановлена на середине. Поэтому её готовят задолго: подбирают состав, аттестуют бетонные узлы, резервируют технику, считают логистику и температурный режим. Разбираем, из чего складывается подготовка и что срывает заливку чаще всего.

Бетонирование на атомной стройке: почему крупные заливки готовят месяцами

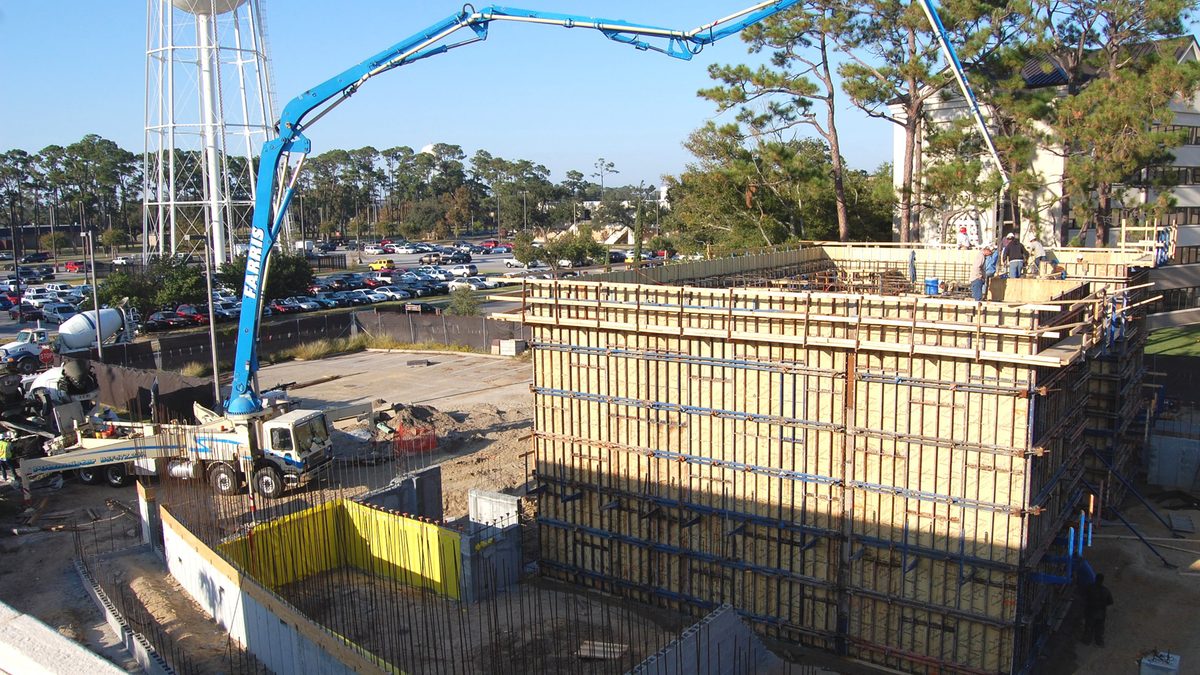

Перед крупной заливкой на площадке энергоблока не спят две смены. Бетон идёт колонной машин, вибраторы работают без остановки, на узлах дежурят механики, рядом стоят резервные насосы. Остановить процесс на середине нельзя: перерыв в укладке массива даёт холодный шов там, где его не должно быть по проекту, и вопрос из технологического превращается в вопрос соответствия конструкции требованиям безопасности. Поэтому подготовка к такой заливке занимает месяцы. Разбираем, из чего она состоит.

Почему бетон на АЭС — отдельная дисциплина

Строительные конструкции энергоблока относятся к элементам, важным для безопасности. Требования к ним задают федеральные нормы и правила из каталога ФНП, проектная документация и условия лицензии на сооружение, а общие процедуры строительного контроля и исполнительной документации — Градостроительный кодекс. Разница с обычной стройкой не в марке бетона, а в том, что каждая операция должна быть заранее описана, выполнена аттестованными исполнителями и документально подтверждена. Конструкция, которую нельзя разобрать и проверить через тридцать лет, должна быть доказана сейчас.

Подбор состава

Состав бетона подбирается лабораторией под требования проекта: прочность, водонепроницаемость, морозостойкость, для массивных конструкций — ограничение тепловыделения, для отдельных зон — требования к плотности и защитным свойствам. Подбор ведут на тех материалах, которые реально будут применяться: конкретный цемент конкретного завода, конкретный заполнитель из конкретного карьера, конкретная добавка. Смена поставщика цемента после утверждения состава означает новый подбор, а не письмо о замене.

Аттестация бетонных узлов

Бетонные узлы, обеспечивающие заливку, проходят проверку: состояние дозаторов, поверка весов, стабильность выдачи смеси, производительность в час, наличие обученного персонала, работа лаборатории на узле. Для крупной заливки задействуют несколько узлов одновременно и как минимум один держат в резерве. Резерв — не формальность: отказ дозатора на основном узле в середине ночи не должен останавливать укладку.

Проект производства работ на конкретную заливку

  • Схема разбивки на карты укладки и очерёдность.
  • Расчётная интенсивность укладки в час и требуемая производительность узлов.
  • Количество и расстановка бетононасосов, схема подачи, резервные единицы.
  • Логистика автобетоносмесителей: маршруты, время в пути, точки ожидания, схема заезда.
  • Расстановка бригад по сменам, включая вибраторщиков и заглаживание поверхности.
  • Освещение, связь, дежурство энергетиков и механиков.
  • Мероприятия на случай отказа техники, дождя, отключения питания.
  • Порядок контроля и точки отбора проб.
Кому нужна лицензия

Виды деятельности, требующие лицензии Ростехнадзора

Законодательство РФ требует наличия лицензии для любой организации, осуществляющей деятельность в области использования атомной энергии. Состав, условия и срок действия зависят от вида работ и классификации объекта.

1
Проектирование и инжиниринг
Проектная документация и инжиниринговые услуги для ядерных объектов и источников излучения.
2
Строительство и монтаж
Строительные, монтажные и пусконаладочные работы на ядерно — и радиационно-опасных объектах.
3
Эксплуатация объектов
Эксплуатация ядерных установок, источников излучения и пунктов хранения.
4
Обращение с РМ и РАО
Использование, хранение и переработка радиоактивных материалов и отходов.
5
Транспортирование и хранение
Перевозка и промежуточное хранение ядерных материалов и радиоактивных веществ.
6
Источники ионизирующего излучения
Эксплуатация оборудования, генерирующего ионизирующее излучение, в промышленности и науке.
7
Производство оборудования
Изготовление оборудования, компонентов и узлов для ядерных объектов.
8
Испытания и пусконаладка
Предэксплуатационные испытания, контроль и процедуры приёмки ядерных систем.
9
Подряд в атомной отрасли
Субподрядные работы для EPC-проектов, поставщиков и интеграторов.

Температура и уход

Массивная конструкция греется изнутри за счёт гидратации цемента. Разница температур между ядром и поверхностью порождает напряжения и трещины, поэтому температурный режим планируют заранее: охлаждение заполнителей и воды затворения летом, подогрев составляющих и укрытие зимой, при необходимости — трубное охлаждение массива и термоизоляция поверхности. В теле бетона размещают датчики температуры, показания снимают по графику и ведут журнал. Уход за бетоном — укрытие, влажностный режим, защита от ветра и солнца — расписывается по суткам и контролируется так же, как сама укладка.

Этап подготовкиЧто делаетсяЧем закрывается
Проектные требованияВыборка требований к бетону по конструкцииТехнологическая карта
Подбор составаЛабораторные замесы на фактических материалахПротокол подбора, утверждённый состав
МатериалыВходной контроль цемента, заполнителей, добавок, арматурыАкты входного контроля, документы о качестве
Узлы и техникаПроверка узлов, поверка весов, резервирование насосовАкты готовности, протоколы поверки
Основание и опалубкаПриёмка основания, геодезия, опалубка, арматура, закладныеАкты освидетельствования скрытых работ
ЗаливкаНепрерывная укладка, уплотнение, отбор пробЖурнал бетонных работ, образцы
ВыдержкаТемпературный режим, уход, сроки распалубкиЖурнал температур, акт распалубки
ПодтверждениеИспытания образцов, неразрушающий контрольПротоколы прочности, акт приёмки конструкции

Образцы-свидетели и контроль прочности

От партий смеси отбирают контрольные образцы: часть испытывают в промежуточные сроки, часть — в проектном возрасте, часть хранят в условиях, близких к условиям конструкции, как образцы-свидетели. Дополнительно применяют неразрушающий контроль и, где предусмотрено проектом, выбуривание кернов. Прочность подтверждается не одной цифрой, а совокупностью: протоколы испытаний, журнал температур, документы о фактически применённых материалах.

Непрерывная заливка выглядит как один длинный день работы. На самом деле это несколько месяцев подготовки, у которых нет права на второй дубль.

Исполнительная документация

К моменту начала укладки должны быть подписаны акты освидетельствования скрытых работ по основанию, арматуре, закладным деталям и опалубке, геодезические исполнительные схемы, акты входного контроля материалов. Во время заливки ведётся журнал бетонных работ: время начала и окончания, объём, состав, температура смеси и воздуха, номера машин, отобранные пробы. После набора прочности оформляется акт приёмки конструкции. Незакрытая исполнительная документация останавливает следующий этап работ так же надёжно, как отсутствие бетона.

Что срывает заливку

  • Поставщик подвёл с цементом, и завезли материал другой партии без подбора состава.
  • Не посчитана реальная интенсивность подачи: колонна машин стоит в очереди, укладка прерывается.
  • Не оформлены акты скрытых работ, строительный контроль не даёт разрешение на укладку.
  • Погода вне расчётного диапазона, а мероприятий на этот случай в проекте производства работ нет.
  • Отказ единственного бетононасоса.
  • Нет заранее согласованного решения на случай вынужденного перерыва.

Организационная сторона

Работы по сооружению объектов использования атомной энергии выполняются по лицензии, а участники строительства работают в рамках программ обеспечения качества, увязанных между заказчиком, генподрядчиком и субподрядчиками. Отдельно строится система входного контроля и оценки поставщиков: завод-изготовитель смеси, поставщик добавок и арматуры попадают в перечень одобренных поставщиков с правом аудита. Новости о ходе сооружения блоков публикует пресс-центр Росатома — по срокам между заливками хорошо видно, сколько занимает подготовка каждого этапа.

Атом-Плюс сопровождает организации, участвующие в сооружении объектов использования атомной энергии: готовит документы на лицензию по сооружению, разрабатывает программы обеспечения качества под строительные процессы, выстраивает входной контроль материалов и порядок ведения исполнительной документации. Если вы выходите на атомную площадку как подрядчик, оставьте заявку в форме ниже.

Фото: Steve Pivnick, U.S. Air Force, Wikimedia Commons, Public domain

Была полезна новость?0
Финальный шаг

Проверьте готовность вашей компании к получению лицензии

Оставьте заявку — наши специалисты оценят виды деятельности, выявят риски, предложат подходящий путь лицензирования и подготовят дорожную карту.

  • Первичный ответ в течение 1 рабочего дня
  • Конфиденциальная оценка под NDA
  • Предварительная оценка без обязательств
Прямой телефон+7-923-520-20-00
Электронная почтаinfo@atom-plus.pro
Запрос консультацииСпециалисты ответят в течение одного рабочего дня.
Имя *
Телефон *
Email *
Вид деятельности
Компания
ИНН
Сообщение

Смотрите также
